Cómo es realmente el desarrollo de software a medida para fabricantes: fases, riesgos y métricas de éxito

Fases reales del desarrollo de software a medida para fabricantes: 7 puertas de decisión, integración con PLC/SCADA y los costes ocultos que se subestiman.

Eduardo Fuentevilla Blanco

Publicado por Eduardo Fuentevilla Blanco

Ingeniero de robótica en Maedcore · Ingeniero de robótica LinkedIn ↗

26 de octubre de 2026 (Última actualización: 12 de noviembre de 2026)
Desarrollo de software a medida para fabricantes — seis fases numeradas, de discovery a soporte y evolución, recorriendo un túnel industrial, con los riesgos que descarrilan cada fase por encima de la línea y las métricas de éxito que demuestran que ha funcionado a un lado
Desarrollo de software a medida para fabricantes — seis fases numeradas, de discovery a soporte y evolución, recorriendo un túnel industrial, con los riesgos que descarrilan cada fase por encima de la línea y las métricas de éxito que demuestran que ha funcionado a un lado

Puntos clave

  • ► Solo el 29% de los proyectos de software se entregan a tiempo, dentro de presupuesto y con las funcionalidades acordadas (Standish Group, 2024); en entornos industriales con protocolos heredados y equipos OT, las probabilidades de fracaso son aún mayores.
  • ► Los requisitos mal capturados, el scope creep y la brecha cultural IT/OT matan más proyectos que la complejidad técnica.
  • ► El 55% de los proyectos de software industrial tiene problemas de integración con sistemas heredados. Presupuestar al menos un protocolo inesperado (Modbus, Profibus, DH+) es una regla práctica razonable.
  • ► Detectar un defecto después del lanzamiento puede costar hasta 30 veces más que detectarlo en la fase de diseño (CISQ, citado por Capgemini, 2025), por eso la validación escalonada en entorno OT no se puede saltar.
  • ► La gestión del cambio (formación de operarios, actualización de SOPs, propietario del sistema en el cliente) es la partida que más se infraestima.
  • ► Un marco de 7 puertas de decisión (Gates 0–6) para entornos industriales permite detener el proyecto antes de que cada fase consuma presupuesto sobre una base inestable.

El desarrollo de software a medida para un fabricante pasa por una secuencia de fases (requisitos, inventario de protocolos, prueba de integración, desarrollo, validación en planta y adopción), y cada una puede detener el proyecto si no se cierra bien. Solo el 29% de los proyectos de software se entregan a tiempo, dentro de presupuesto y con las funcionalidades acordadas, según el CHAOS Report del Standish Group (2024). En entornos industriales, donde conviven PLCs de 2003, protocolos propietarios y equipos de OT que priorizan la disponibilidad de planta, las probabilidades de fracaso son aún mayores. Este artículo recorre esas fases, los siete puntos de decisión (gates) donde los proyectos se pierden y los costes ocultos que dañan el ROI antes de entrar en producción.


¿Por qué fracasan tantos proyectos de software industrial a medida?

Mueren sobre todo por problemas de personas y de proceso, y rara vez por la complejidad técnica.

Según el Standish Group (2024), sobre más de 50.000 proyectos solo el 29% se considera exitoso. El 52% se entrega tarde, por encima de presupuesto o con funcionalidades recortadas, y el 19% se cancela. La falla tecnológica aparece en último lugar entre las causas.

Un estudio de J.L. Partners (2024) con 481 ingenieros de software encontró que los proyectos con requisitos documentados antes de empezar eran un 97% más propensos a tener éxito. El Standish Group, por su parte, indica un 64% de éxito en proyectos Agile frente al 49% en Waterfall. Las fuentes no coinciden, y en un entorno OT, donde un parche no planificado puede parar una línea, la tensión entre agilidad y especificación previa tiene consecuencias físicas.

Los datos sectoriales añaden contexto: el scope creep provoca que el 52% de los proyectos a medida superen sus plazos, los problemas de integración con sistemas heredados afectan al 55% y el 45% supera el presupuesto en un 50% o más.

Globental (2026) sitúa bien dónde vive el software industrial a medida: “Una fábrica con un ERP y una planta digitalizada sigue teniendo el mismo agujero: entre lo que el sistema administrativo registra y lo que ocurre en la línea, cubierto con formularios en papel, hojas de cálculo y una persona tecleando al final del turno. Ese gap es donde vive el software industrial a medida. No reemplaza al ERP ni al control de máquina. Los conecta.”


¿Cómo capturar requisitos cuando ingeniería de proceso e IT hablan idiomas distintos?

El ingeniero de proceso, el responsable de IT y el jefe de planta suelen describir el mismo problema con tres vocabularios incompatibles, y nadie lo detecta hasta que el sistema está a medias.

El ISC2 (2024) describe a los profesionales de IT como “poco familiarizados con las realidades OT como PLCs, sistemas de seguridad, modelos de mantenimiento de proveedores y restricciones de tiempo de inactividad”, mientras que los ingenieros de OT tienen “exposición limitada a riesgos de identidad, modelado de amenazas o expectativas modernas de gobernanza”. BCG (2024) estima el valor de la convergencia IT/OT en unos 60.000 millones de dólares a nivel global.

Cómo estructurar el taller de requisitos

Separa las sesiones antes de juntarlas:

Sesión 1 (solo OT/proceso): sale un diagrama de flujo del proceso con los puntos de dato necesarios, sus tolerancias, las condiciones de alarma y los criterios de calidad innegociables. Se habla de P&ID, lógica de escalera y OEE, no de APIs.

Sesión 2 (solo IT/sistemas): salen el modelo de datos, la superficie de API, los requisitos de seguridad y la arquitectura de integración. Se habla de endpoints, latencia y roles de usuario.

Sesión conjunta: se presentan ambos resultados y se levanta un registro de conflictos, con su resolución documentada y firmada por las dos partes. Ese registro evita las disputas de alcance seis meses después.

Nota: este formato de tres sesiones es juicio de ingeniería; ninguna fuente primaria lo valida como estándar.

Como referencia de un proyecto a medida de principio a fin, el software de inspección que desarrollamos para Enusa funciona así: el equipo carga los archivos de dron y de los equipos de medición, configura la inspección en la aplicación y el software genera gráficas, tablas, mapa 3D e informe. La preparación de cada informe pasó de unas 2 jornadas de trabajo de un ingeniero a unos 30 minutos, con cero errores en la etapa de procesado.


¿Qué protocolos hay que integrar con PLCs, SCADA y sensores?

Antes de escribir código hay que saber qué protocolos hablan las máquinas, porque descubrirlo a mitad del desarrollo es la causa más frecuente de sobrecostes en el desarrollo de software a medida industrial.

FlowFuse (marzo 2026) documenta que Modbus sigue dominando a nivel de dispositivo de campo, incluso en equipos nuevos instalados como primera opción deliberada. OPC UA crece sobre todo en SCADA, integraciones MES y gateways IT/OT, y menos en PLCs de campo. Una instalación típica habla a la vez Modbus RTU, Modbus TCP, Profibus DP, HART, EtherNet/IP, OPC DA clásico y dialectos propietarios. PLC Construction (2026) confirma que Modbus RTU, DH+, Profibus y DF1 son los más frecuentes en integración SCADA, y todos requieren traducción a OPC-UA para alimentar capas de datos modernas.

Referencia: PLCs comunes y gateways OPC-UA

Familia PLCProtocolo nativo más frecuenteGateway compatible (ejemplos)
Siemens S7-300/400Profibus DP / S7 TCPMoxa MGate, HMS Anybus
Siemens S7-1200/1500Profinet / OPC UA nativoIntegración directa posible
Allen-Bradley (Rockwell)EtherNet/IP / DH+Kepware KEPServerEX, Moxa
Schneider ModiconModbus RTU/TCPPrácticamente cualquier gateway
BeckhoffEtherNet/IP / ADSTwinCAT OPC-UA server nativo

El problema de los 10.000 tags es un riesgo clásico: un driver que va bien en laboratorio con 50 tags puede degradarse con 10.000 tags activos en producción, sobre todo con ruido eléctrico o jitter en la red de campo. Haz siempre un load-test del driver contra el número real de tags antes de aprobar la integración.

En entornos regulados se suma otra exigencia. En el software de inspección de radiación para Enusa Industrias, una aplicación de escritorio que importa los formatos de exportación de los equipos de medición de Enusa, todos los datos quedan registrados y son recuperables para auditoría y cumplimiento normativo, y el informe se exporta automáticamente en PDF con gráficas y mapas integrados.

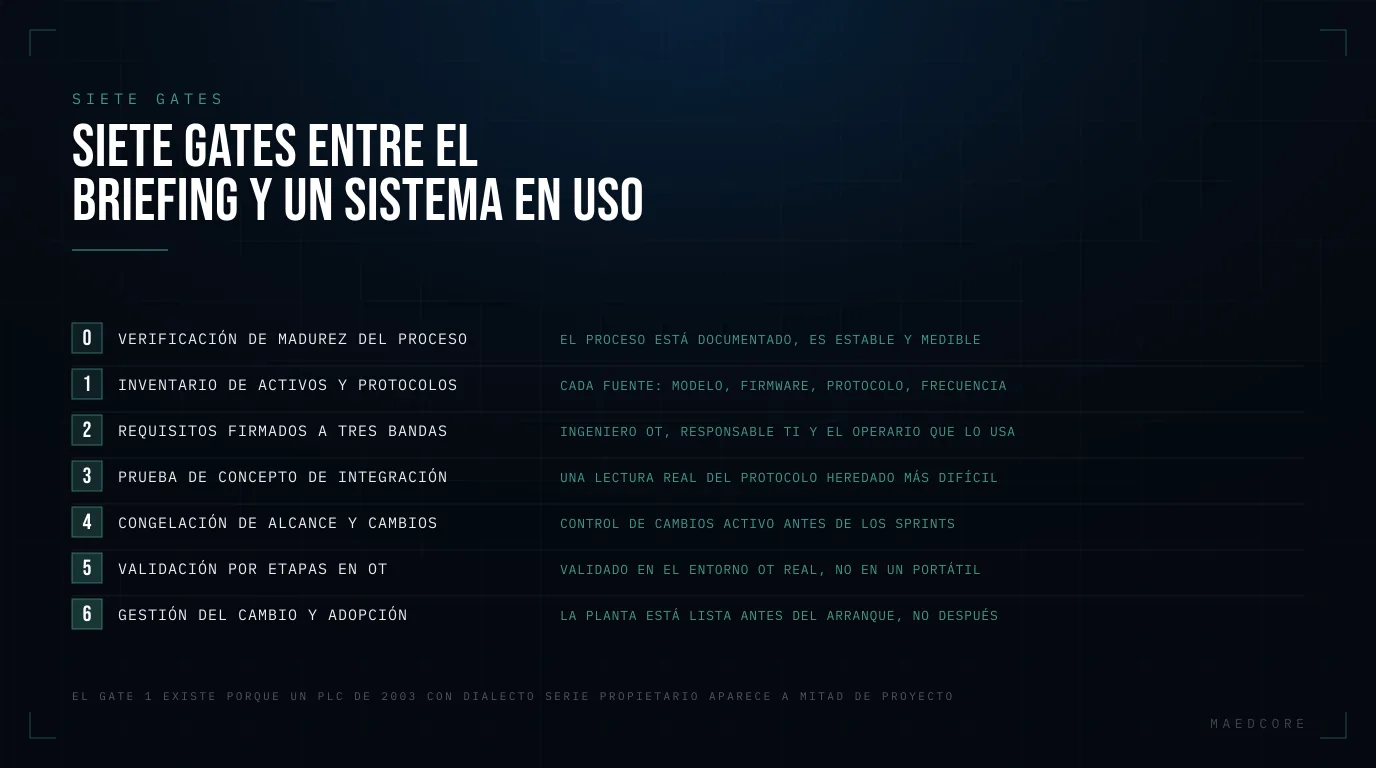

¿Cuáles son las 7 puertas de decisión de un software a medida industrial?

Siete gates entre el briefing y un sistema en uso — Marco de 7 pasos: Verificación de madurez del proceso, Inventario de activos y protocolos, Requisitos firmados a tres bandas, Prueba de concepto de integración, Congelación de alcance y cambios, Validación por etapas en OT, Gestión del cambio y adopción.

Cada gate tiene un criterio de salida y el modo de fallo que previene. Nombran los puntos donde un proyecto debería pausarse, validarse o cancelarse antes de que la siguiente fase consuma presupuesto sobre una base inestable. Es un marco propio basado en juicio de ingeniería, no un estándar publicado.

Gate 0: madurez del proceso (antes de cualquier trabajo de requisitos)

Salida: el proceso actual está documentado, es estable y medible. “Lo arreglaremos en el software” no vale.

Previene: automatizar un proceso inmaduro. El software implementa el proceso equivocado y, tras el despliegue, el equipo culpa al software de un problema de proceso.

Gate 1: inventario de activos y protocolos (antes de cerrar requisitos)

Salida: cada fuente de datos inventariada con marca/modelo, versión de firmware, protocolo, tasa de actualización y confirmación de si el fabricante permite lectura por terceros.

Previene: descubrir a mitad de proyecto que un PLC de 2003 habla un dialecto propietario sobre enlace serie. Presupuesta al menos un protocolo inesperado: la integración con sistemas heredados afecta al 55% de los proyectos.

Gate 2: firma trilateral de requisitos (antes del diseño de arquitectura)

Salida: requisitos firmados por (a) ingeniero de proceso/OT, (b) responsable de IT y (c) jefe de planta, con el registro de conflictos y su resolución.

Previene: requisitos poco claros y mala comunicación, que el Standish Group (2024) identifica entre las causas principales de fracaso. Es la medida más eficaz y la que más se omite.

Gate 3: prueba de concepto de integración (antes del desarrollo completo)

Salida: al menos una lectura en vivo desde el protocolo más complejo u obsoleto, entregada a la capa de datos objetivo, con latencia y calidad de dato documentadas, y un load-test contra el número real de tags.

Previene: el problema de los 10.000 tags y descubrir una incompatibilidad de protocolo tras tres meses de desarrollo.

Gate 4: congelación de alcance y control de cambios (al inicio del primer sprint)

Salida: proceso formal de control de cambios activo. Todo requisito nuevo necesita una evaluación de impacto escrita (tiempo, coste y riesgo).

Previene: el scope creep, que según los datos citados arriba hace que el 52% de los proyectos a medida superen sus plazos. En planta, los ingenieros de proceso descubren nuevos puntos de dato que «necesitan» en cuanto ven el sistema funcionando. Es comprensible y debe pasar por el proceso formal.

Gate 5: validación escalonada en entorno OT (antes del despliegue)

Salida: periodo de ejecución en paralelo completado (el sistema nuevo corre junto al proceso existente y se comparan sus salidas) con una delta inferior al umbral acordado, y corte programado en una parada de mantenimiento.

Previene: el coste de corregir tras el lanzamiento, que según el CISQ (citado por Capgemini, 2025) puede ser hasta 30 veces mayor que en diseño. La revisión IEC 62443-2-1:2024 actualiza por primera vez desde 2010 los requisitos de programa de seguridad para propietarios de activos OT. El plan de validación debe seguir su jerarquía: seguridad primero, disponibilidad segundo, integridad tercero, el orden inverso al de la mayoría de los marcos IT.

Gate 6: gestión del cambio y adopción (antes del sign-off de go-live)

Salida: operadores de todos los turnos formados y evaluados, SOPs actualizados, un «propietario del sistema» designado en el cliente y un plan de soporte acordado para los primeros 30 días.

Previene: el software que acaba en un cajón. Según Artefact (2025), implantar herramientas nuevas “debe ir acompañado de gestión del cambio y ajustes de proceso: sin formación adecuada y voluntad de los equipos operativos, los nuevos productos se vuelven ineficaces”. Presupuesta formación y reescritura de SOPs desde el inicio.


¿Qué costes ocultos tiene el desarrollo de software a medida industrial?

Soporte de protocolos heredados: cada protocolo propietario adicional suma horas de ingeniería y hardware de gateway. Es habitual descubrir varios inesperados en el Gate 1.

Deuda técnica de integración: en software industrial se manifiesta como adaptadores de protocolo frágiles que se rompen con actualizaciones de firmware de los PLCs, que el fabricante hace sin consultar al equipo de software.

Cumplimiento regulatorio: incluye IEC 62443, NIS2 (que nombra IEC 62443 como estándar reconocido de seguridad OT) e ISO 13849/IEC 62061 para maquinaria con funciones de seguridad. Deben entrar en la arquitectura desde el Gate 2 y no como añadido en la validación.

Mantenimiento anual: reserva una partida explícita en el business case. Ignorarla convierte un proyecto rentable en un coste recurrente no planificado.


¿Cómo medir si el software a medida ha funcionado?

Las métricas que importan al jefe de planta:

  • OEE antes y después: si el software conecta datos de máquina con decisiones de operación, el OEE debería moverse en los primeros 90 días de uso real.
  • Tiempo de ciclo del informe: cuánto tardaba el informe de turno antes y cuánto ahora. Es fácil de medir y los operarios lo ven. En el caso Enusa, fue de unas 2 jornadas a unos 30 minutos.
  • Adopción por turno: qué porcentaje de operarios usa el sistema en cada turno. Una adopción baja a los dos meses del go-live apunta a una gestión del cambio fallida.
  • Incidencias de integración por mes: mide la estabilidad de los adaptadores de protocolo. Si crecen, se acumula deuda técnica.
  • Coste de corrección tras el lanzamiento frente al presupuesto de mantenimiento: si se dispara en el primer año, el Gate 5 no detectó problemas de calidad.

Lecturas relacionadas

Fuentes

  • CHAOS Report on IT Project Outcomes — OpenCommons (síntesis de datos Standish Group), 2025
  • 268% Higher Failure Rates for Agile Software Projects, Study Finds — Engprax / J.L. Partners, 2024
  • Custom Software Development Industry Statistics: Market Data Report 2026 — Gitnux, 2026
  • Custom Software Development Statistics 2026: 40+ Data Points — Raftlabs (citando Standish Group CHAOS Report 2024), 2026
  • Desarrollo de software industrial de próxima generación: IA aplicada — Capgemini España (citando datos CISQ), 2025
  • Software a medida para industria: guía 2026 — Globental, 2026
  • Why OPC UA Is Not Replacing Modbus (Yet) — FlowFuse, marzo 2026
  • Common SCADA Integration Challenges and How to Solve Them — PLC Construction, 2026
  • Converging IT and OT Will Boost Industrial Tech Value — Boston Consulting Group, 2024
  • IT/OT Convergence — ISC2, agosto 2024
  • IT/OT Convergence: The path to industrial excellence — Artefact, 2025
  • IEC 62443 Compliance Guide (ICS/OT) — Breach Craft (citando IEC 62443-2-1:2024), 2026
  • Digitalización de PYMEs en España 2026: Estadísticas por Sector y Tamaño — 10Code / ONTSI, INE, Eurostat, 2026
  • Digitalización industrial: incentivos fiscales y programas de ayuda — Tecnocim Innova (citando INE 2024, Eurostat 2024), 2026
  • Software de Inspección de Radiación para Enusa Industrias — Maedcore
#software a medida #digitalización industrial #integración PLC SCADA #IT/OT convergencia #gestión de proyectos #software industrial #industria 4.0

Sobre el autor

Eduardo Fuentevilla Blanco

Ingeniero de robótica

Durante más de una década me ha movido una sola misión: aprovechar la IA y la robótica para construir un mundo de producción automatizada. Creo que, al crear sistemas autosuficientes, podemos devolver a las personas el tiempo para centrarse en lo que de verdad importa: su familia y sus pasiones. Mi experiencia abarca desde ganar prestigiosas competiciones europeas de startups hasta diseñar proyectos complejos que integran hardware y software. Me dedico a unir los retos industriales de hoy con las soluciones autónomas del mañana.

IA y robóticaAutomatización industrialIntegración de hardware y softwareIoT

Preguntas frecuentes

¿Cuánto tiempo tarda un proyecto de desarrollo de software a medida para una planta industrial?
Depende del alcance y del número de protocolos de campo implicados: no es lo mismo captar datos de una sola máquina que integrar varias líneas con el ERP. Lo que más alarga los plazos suele ser el inventario de protocolos (Gate 1) y las ventanas de validación en entorno OT (Gate 5), que dependen del calendario de mantenimiento de la planta y no del sprint del equipo de software. Pide siempre un plazo por gates y no una fecha única.
¿Agile o Waterfall para un proyecto de software industrial a medida?
Las fuentes no coinciden. El Standish Group (2024) indica un 64% de éxito en proyectos Agile frente al 49% en Waterfall. Un estudio de J.L. Partners (2024) con 481 ingenieros de software encontró que los proyectos con requisitos documentados antes de empezar eran un 97% más propensos a tener éxito. En entornos OT, además, el despliegue continuo de Agile choca con la congelación de cambios de los equipos de operaciones. Un enfoque híbrido (requisitos rigurosos antes de la primera iteración y Agile dentro de cada fase) encaja mejor, aunque ninguna fuente primaria lo valida para este contexto.
¿Qué protocolos industriales suelen aparecer por sorpresa en un proyecto y cuánto cuestan?
Los más frecuentes son Modbus RTU en dispositivos de campo de cualquier época (FlowFuse confirma que sigue siendo el protocolo dominante a nivel de dispositivo incluso en equipos nuevos instalados en 2026), Profibus DP en PLCs Siemens de generaciones anteriores, DH+ en instalaciones Allen-Bradley antiguas y variantes propietarias de fabricantes de maquinaria especial. Cada familia no prevista suma horas de ingeniería y hardware de gateway, así que conviene presupuestar al menos un protocolo inesperado.
¿Cómo se valida un software industrial sin detener la producción?
El patrón estándar es la ejecución en paralelo (shadow run): el nuevo sistema corre simultáneamente con el proceso existente durante un período acordado, sus salidas se comparan con las del proceso manual o del sistema anterior, y solo se procede al corte cuando la delta está dentro del umbral aceptado. El corte final se programa durante una ventana de mantenimiento planificada, nunca durante producción. Un entorno de staging realista (hardware-in-the-loop con PLCs representativos) tiene su coste, pero previene la clase de fallos más cara.
¿Qué porcentaje del presupuesto debo reservar para mantenimiento anual de software industrial a medida?
No hay una cifra con fuente primaria para software industrial, así que reserva una partida anual explícita en el business case. En software con protocolos heredados el mantenimiento cuesta más que en software convencional, porque incluye adaptadores de protocolo que pueden romperse con actualizaciones de firmware de los PLCs y requiere conocimiento especializado. Ignorar esta partida convierte un ROI positivo en papel en un coste recurrente que nadie planificó.
