Mantenimiento Prescriptivo: Qué Hace Que el Predictivo No Hace

Del sensor a la orden de trabajo: cómo funciona el bucle completo del mantenimiento prescriptivo, con un ejemplo industrial real y un framework de 5 fases.

Eduardo Fuentevilla Blanco

Publicado por Eduardo Fuentevilla Blanco

Ingeniero de Robótica en Maedcore · Ingeniero de Robótica LinkedIn ↗

8 de septiembre de 2026
Mantenimiento prescriptivo — una línea temporal de siete etapas, de la operación normal a la avería evitada, que marca dónde el sistema predictivo se detiene al señalar el problema y dónde el prescriptivo continúa: causa raíz identificada, reparación exacta determinada, repuestos necesarios, procedimiento definido y orden de trabajo enviada al técnico adecuado
Mantenimiento prescriptivo — una línea temporal de siete etapas, de la operación normal a la avería evitada, que marca dónde el sistema predictivo se detiene al señalar el problema y dónde el prescriptivo continúa: causa raíz identificada, reparación exacta determinada, repuestos necesarios, procedimiento definido y orden de trabajo enviada al técnico adecuado

Puntos Clave

  • Solo el 6% de las organizaciones industriales usa actualmente analítica prescriptiva (Fracttal 2024, n=2.500), frente al 27% que usa predictivo — la brecha es una ventana de ventaja competitiva real.
  • La diferencia operativa clave: el predictivo abre una alerta; el prescriptivo abre una orden de trabajo con pieza, técnico y ventana de intervención especificados.
  • El 60–70% de las iniciativas no alcanzan el ROI objetivo — las causas principales son datos de mala calidad, montaje incorrecto de sensores y resistencia organizacional, no el modelo de IA (OxMaint, 2025).
  • El cold-start se resuelve con detección de anomalías basada en física (Isolation Forest o Z-score) en los primeros 6 meses, sin necesidad de historial de fallos etiquetados.
  • Para una planta brownfield española con 5 activos críticos, el coste total del primer año oscila entre 14.100 y 39.900 euros, con posibilidad de subvención parcial mediante Kit Digital o Activa Industria 4.0.
  • El bucle solo es verdaderamente prescriptivo cuando el resultado de cada intervención — modo de fallo real, piezas usadas, baseline post-reparación — vuelve al modelo para reentrenarlo; sin ese cierre, el sistema no mejora.

El mantenimiento prescriptivo es el único nivel de la escalera analítica que no solo detecta que un activo va a fallar, sino que calcula cuándo intervenir, qué hacer exactamente y qué recursos necesitas. Solo el 6% de las organizaciones industriales usa actualmente analítica prescriptiva, según una encuesta a 2.500 profesionales de Fracttal (2024), mientras que el coste mediano de una parada no planificada supera los 100.000 USD por hora. La brecha entre lo que la tecnología puede hacer y lo que la industria ha implantado nunca ha sido más rentable de cerrar.


¿Qué es el mantenimiento prescriptivo y en qué se diferencia realmente del predictivo?

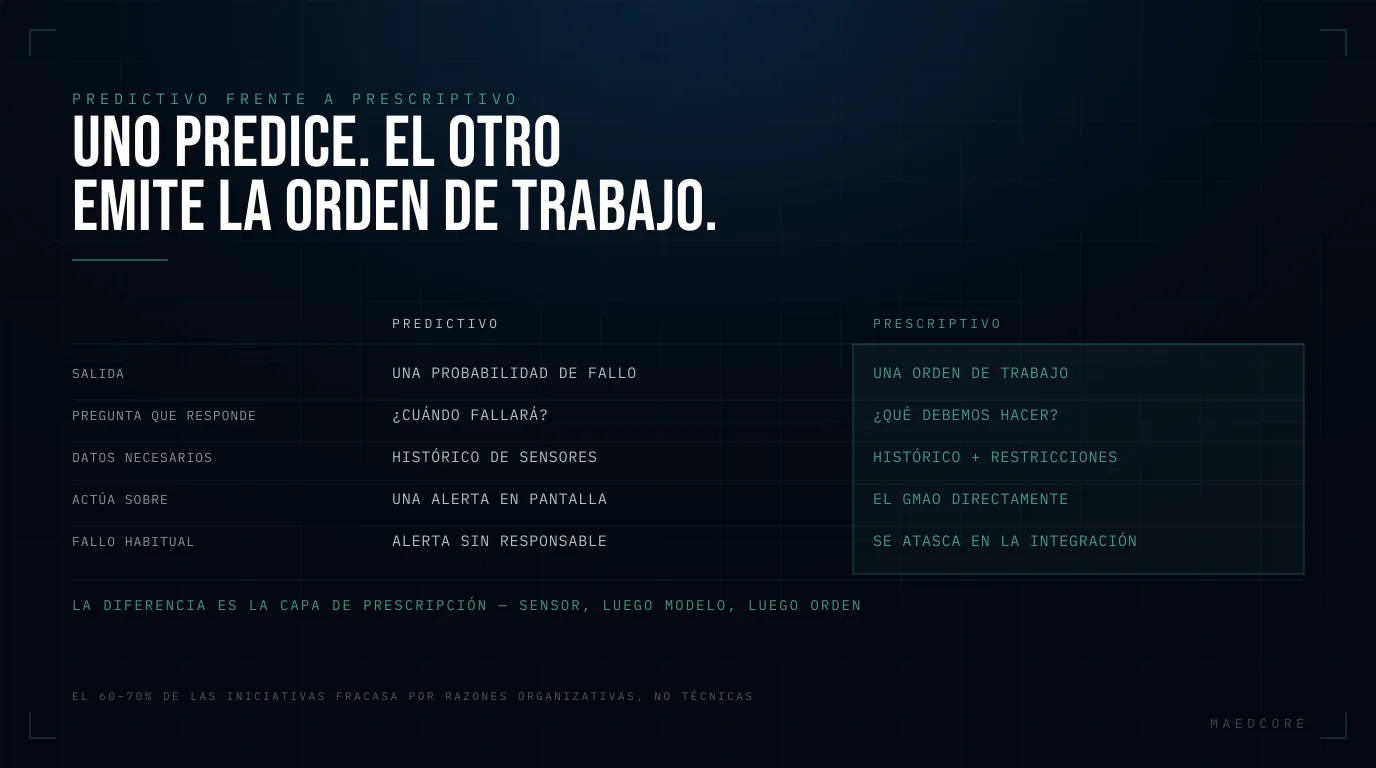

Uno predice. El otro emite la orden de trabajo — Comparativa lado a lado de Predictivo y Prescriptivo, comparados en salida, pregunta que responde, datos necesarios, actúa sobre, fallo habitual.

El mantenimiento prescriptivo añade una capa de decisión sobre el predictivo: no solo avisa de que algo va a fallar, sino que simula opciones de intervención, pondera costes, disponibilidad de piezas y ventanas de producción, y recomienda una acción concreta con prioridad, técnico y repuesto asignados. La diferencia operativa es esta: el predictivo abre una alerta; el prescriptivo abre una orden de trabajo.

Para no repetir aquí la escalera completa de madurez —reactivo, preventivo, predictivo, prescriptivo— que ya desarrollamos con datos de coste y ROI en Mantenimiento Predictivo vs. Preventivo vs. Correctivo, nos centramos directamente en lo que el prescriptivo añade.

Predictivo vs. prescriptivo: tabla comparativa

DimensiónMantenimiento predictivoMantenimiento prescriptivo
Qué detectaAnomalía o degradación inminenteLo mismo, más trayectoria de degradación y vida útil restante
Qué recomienda”Revisar el activo""Sustituir rodamiento SKF 6310-2RS el sábado a las 08:00, técnico J. García”
Capa de decisiónNinguna — alerta al operadorOptimización multicriterio: coste vs. producción vs. stock vs. riesgo
Integración CMMSManual o semiautomáticaOrden de trabajo autogenerada con campos completos
AutonomíaDetecta y avisaDetecta, decide y actúa (con o sin validación humana)
Bucle de aprendizajeEstático o con reentrenamiento periódicoAprende del resultado de cada intervención

Un matiz que los artículos de vendedor omiten: la autonomía total sigue siendo un objetivo a largo plazo. En la práctica, la mayoría de los sistemas descritos como “prescriptivos” generan órdenes de trabajo que un humano valida antes de ejecutar. Reliable Plant (2026) lo describe como “human-in-the-loop” y lo presenta como el estándar de facto para el corto y medio plazo.

Solo el 27% de los fabricantes usa mantenimiento predictivo activamente hoy (MaintainX 2025, citado por IIoT World). El prescriptivo, con ese 6% de adopción, es una orden de magnitud menos extendido — quien lo implante bien en los próximos 24 meses tiene una ventana de ventaja competitiva real.


El bucle sensor → modelo → acción: cómo funciona cada eslabón

El bucle prescriptivo tiene tres eslabones que deben estar físicamente conectados. El fallo más frecuente no está en el modelo de IA, sino en los otros dos.

Eslabón 1: el sensor

No todos los sensores detectan todos los modos de fallo. Para detección temprana de fallos de rodamiento, se necesita un acelerómetro triaxial MEMS muestreando entre 2 y 20 kHz de forma continua, sincronizado a ±1 ms, según Factory AI (2026). Un transductor de temperatura detectará el fallo en fase 3 o 4 —cuando ya hay daño severo—; el acelerómetro lo detecta en fase 1 o 2, con semanas de margen.

El montaje importa tanto como el tipo de sensor. Para IA en tiempo real, el montaje atornillado (stud mounting) es obligatorio. El montaje magnético solo es válido para inspecciones periódicas portátiles.

El 72% de los profesionales encuestados identifica la calidad y accesibilidad de los datos como la barrera principal para implantar mantenimiento predictivo o prescriptivo (Tractian, 2026). En la mayoría de las plantas, los datos de vibración están en un colector portátil a 256 Hz, los de corriente en el SCADA historian a intervalos de un minuto y los registros de sustitución en papel. Alinear esas fuentes es el trabajo de ingeniería dominante — no entrenar el modelo.

Eslabón 2: el modelo

No existe un único tipo de modelo correcto — la elección depende de cuántos datos históricos de fallo tienes:

Tipo de modeloCuándo usarloLimitación principal
Baseline estadístico (Z-score)Siempre — primeros 3–6 meses, cold-startNo estima RUL, solo detecta anomalía
Isolation ForestCold-start, histórico de fallos escasoNo supervisado — tasa de falsos positivos más alta
LSTM / GRU (series temporales)Tras 6–12 meses de datos etiquetadosRequiere fallos históricos para entrenar
Modelo de supervivencia (Weibull)Histórico parcial, datos censuradosAsume distribución de fallo conocida
Gemelo digital (física + datos)Cuando existe modelo termodinámico del activoCoste de modelado elevado

El problema del cold-start —que ninguno de los artículos que actualmente rankean resuelve— es este: compras un sistema para evitar fallos, pero el sistema necesita fallos pasados para aprender a evitarlos. La solución práctica es empezar con detección de anomalías basada en física (sin etiquetas de fallo), complementada con modelos de flota del proveedor mediante transfer learning. Acepta una tasa de falsos positivos más alta en los primeros 6 meses y usa el feedback del técnico para etiquetar resultados y reentrenar.

Eslabón 3: la capa de prescripción

La capa de prescripción es un optimizador multicriterio. Sus entradas son: la estimación de RUL del modelo, el coste de intervención planificada, el coste de fallo no planificado, la ventana de producción más próxima, el stock de piezas disponible y la disponibilidad de técnicos certificados. Su salida es una recomendación de acción con todos los campos necesarios para generar una orden de trabajo en el CMMS sin intervención manual.

En un proyecto de inspección industrial que construimos con Mapper, la sincronización entre datos de sensor, generación automática de informes y trazabilidad del activo fue exactamente el mismo cuello de botella: los datos existen, pero conectarlos de forma que el sistema genere un documento accionable sin intervención humana requiere una capa de integración que habitualmente se subestima en el presupuesto inicial.

El bucle se cierra cuando el resultado de la intervención —modo de fallo real encontrado, piezas usadas, tiempo real de reparación, baseline de vibración post-reparación— vuelve al modelo para reentrenarlo. Decisyon (2026) lo formula con precisión: “capturar qué acción se tomó, cuánto duró y cómo cambiaron las firmas de condición” es lo que convierte un sistema predictivo avanzado en uno verdaderamente prescriptivo.


Por qué fracasan el 60–70% de las iniciativas: los fallos reales, no los técnicos

La mayoría de los proyectos no fracasan por el modelo de IA — fracasan antes de llegar a él. OxMaint (2025) cifra en el 60–70% las iniciativas que no alcanzan el ROI objetivo, con tres causas principales: resistencia de la plantilla, calidad de datos insuficiente y gestión del cambio inadecuada. Ninguna de las tres es un problema técnico.

Pilot purgatory. El piloto en un activo funciona; escalar a 50 activos no. La causa suele ser que el piloto se hizo con condiciones especiales —técnico dedicado, datos limpios, activo bien documentado— que no se replican en producción. Solución: definir los criterios de escala-out antes de empezar el piloto.

Alert fatigue. La precisión de muchas soluciones es inferior al 50%, erosionando la confianza en el sistema. La solución técnica es un persistence timer —la anomalía debe mantenerse por encima del umbral durante al menos 4 horas antes de generar una alerta— combinado con la visualización del score de confianza del modelo.

VFDs y falsos positivos por variación de velocidad. Los variadores de frecuencia desplazan todas las frecuencias de vibración. La solución es ingerir datos de RPM en el modelo y usar Order Analysis en lugar de análisis de frecuencia fija.

Resistencia organizacional con ratio invertido. BCG establece que el 70% del esfuerzo en transformación digital debe ir a personas, procesos y cultura; el 20% a datos y tecnología; y solo el 10% a algoritmos. La mayoría de las PYMEs españolas invierten este ratio.

Brecha de talento. Más del 70% de las empresas analizadas en el VIII Informe Smart Industry 2025 reconoce la escasez de talento digital e industrial como uno de los principales frenos. El 74% de las empresas europeas ha alcanzado un nivel básico de digitalización (Eurostat 2025), pero solo el 6% de las PYMEs españolas trabaja a un nivel alto — lo que convierte cualquier proyecto prescriptivo en un proyecto de transformación digital antes de ser un proyecto de mantenimiento.


Framework RxM de 5 Fases: del sensor a la orden de trabajo (con ejemplo real)

Esto es lo que no existe en ninguno de los artículos que actualmente rankean: un framework gate-by-gate que lleva a un responsable de planta desde “tenemos algunos sensores” hasta “tenemos un bucle prescriptivo funcionando”, con criterios explícitos de go/no-go en cada fase y un ejemplo numérico real enhebrado a lo largo de las cinco.

El ejemplo: una bomba centrífuga en una planta química del Corredor del Henares (Madrid). Un fallo no planificado cuesta 18.000 €/hora en producción perdida más 4.200 € de reparación de emergencia.

Fase 1 — Criticidad del activo y mapa de modos de fallo

Pregunta: ¿vale la pena la inversión en este activo?

CriterioBomba del ejemploUmbral de go
Coste de parada no planificada/hora18.000 €> 5.000 € → proceder
Frecuencia de fallo (eventos/año)2,3> 1 → proceder
Detectabilidad del fallo (lead time)2–6 semanas (firma de vibración)> 72 h → proceder
Redundancia disponibleSin bomba de reservaSin redundancia → prioridad mayor
VeredictoGOLos 4 criterios se cumplen

Modos de fallo primarios a instrumentar: (a) desgaste de rodamiento, (b) cavitación, (c) degradación del sello mecánico, (d) desequilibrio del impulsor. No-go: si el activo tiene redundancia total y el coste de parada es bajo, el ROI del prescriptivo probablemente no se justifica.

Fase 2 — Selección y colocación de sensores

Pregunta: ¿qué sensor detecta qué modo de fallo, y por qué?

Modo de falloTipo de sensorUbicaciónFrecuencia de muestreoCoste unitario aprox.
Desgaste de rodamiento (temprano)Acelerómetro MEMS triaxialCarcasa del rodamiento lado motor, atornillado2–20 kHz150–400 €
CavitaciónUltrasónico de alta frecuenciaTubería de aspiración, 30 cm de la entrada40 kHz300–600 €
Degradación del selloTemperatura PT100Carcasa del sello mecánico1 Hz30–80 €
Desequilibrio del impulsorAcelerómetro (misma unidad)Rodamiento lado libre2–20 kHz(compartido)
Contexto de procesoTransductor de presiónTomas SCADA existentes1 Hz80–200 €
Carga del motorTransformador de corriente (TC)Armario de control, una fase1 Hz50–150 €

Criterio de go/no-go: sensores atornillados (no magnéticos), convención de nombres bloqueada al ID del activo en el CMMS, sincronización temporal a ±1 ms. Un error frecuente en brownfield: el sensor tiene el ID “X-99” en el gateway pero el CMMS conoce el activo como “Bomba-01” — la automatización se rompe en el momento de generar la orden de trabajo.

Fase 3 — Selección del modelo y entrenamiento

Pregunta: ¿qué modelo de IA es el adecuado con los datos que tenemos ahora mismo?

El enfoque correcto es establecer una línea base única para cada activo durante un período de carga normal. El umbral de alerta se fija en Media + 2σ; el de alarma en Media + 3σ. Esto detecta cambios relativos al comportamiento normal de esa máquina específica, no a un estándar global arbitrario.

Solución al cold-start: en los primeros 3–6 meses, usa detección de anomalías basada en física (Isolation Forest o Z-score) — no necesita etiquetas de fallo. Complementa con modelos de flota del proveedor mediante transfer learning si están disponibles. Acepta una tasa de falsos positivos del 20–30% en esta fase y usa el feedback del técnico para etiquetar y reentrenar. El modelo LSTM o de supervivencia solo entra en juego cuando tienes 3 o más eventos de fallo etiquetados, típicamente a partir del mes 9–12.

Go/no-go para avanzar: modelo validado contra ≥3 eventos históricos conocidos. Tasa de falsos positivos < 20% antes de activar la capa de prescripción.

Fase 4 — La capa de prescripción: el optimizador de decisión

Pregunta: ¿cómo convierte el sistema una estimación de RUL en una acción concreta?

Output del modelo — rodamiento en desgaste fase 2:

Frecuencia de defecto de pista interior (BPFI) elevada 2,8σ sobre la línea base. Estimación de RUL: 18–26 días (intervalo de confianza del 80%). Modo de fallo: descascarillado progresivo.

Cálculo del optimizador de prescripción:

  • Coste de reparación planificada: 1.200 € (rodamiento + 4h de mano de obra)
  • Pérdida de producción por reparación planificada: 0 € (ventana de parada programada en 9 días)
  • Probabilidad de fallo antes de la ventana: 35% (límite inferior del RUL de 18 días > ventana de 9 días)
  • Coste de reparación de emergencia si falla: 4.200 € + 18.000 €/h × 3h = 58.200 €
  • Coste esperado de no intervenir: 0,35 × 58.200 € = 20.370 €

Orden de trabajo autogenerada:

“PRIORIDAD 2 — Programar sustitución de rodamiento en la próxima parada planificada (sábado 08:00). Pieza: SKF 6310-2RS (en stock, Estantería B-14, Cantidad: 2). Asignar: Técnico J. García (certificado en rodamientos). Duración estimada: 3,5h. Si la vibración supera 4,2σ antes del sábado, escalar a PRIORIDAD 1 (parada inmediata).”

La diferencia operativa: el sistema no dice “revisar motor” — dice exactamente qué pieza sustituir, dónde está en el almacén, quién debe hacerlo y cuándo escalar. La anomalía se valida contra un persistence timer de 4 horas para descartar impactos transitorios, y el score de confianza del modelo se muestra junto a la orden para que el técnico tenga contexto suficiente para aceptarla o rechazarla.

Fase 5 — El bucle de feedback: lo que convierte el sistema en prescriptivo de verdad

Pregunta: ¿cómo aprende el sistema de cada intervención para mejorar la siguiente recomendación?

Sin cierre del bucle, el sistema es predictivo avanzado, no prescriptivo. El cierre requiere capturar, al cerrar la orden de trabajo, cinco campos mínimos:

  1. ¿Se siguió la prescripción? (Sí/No — y si no, por qué)
  2. Modo de fallo real encontrado (¿coincide con la predicción?)
  3. Piezas realmente usadas
  4. Tiempo real de reparación vs. estimado
  5. Línea base de vibración post-reparación (para reiniciar el modelo del activo)

Criterio de go para escala-out: tasa de aceptación de prescripciones ≥ 80%, tasa de coincidencia del modo de fallo ≥ 70%, cadencia de reentrenamiento del modelo definida (mínimo mensual).

Presupuesto realista: planta brownfield española, 5 activos críticos

PartidaCoste unitarioCantidadTotal
Sensor IIoT de vibración triaxial (inalámbrico, IEC 61010)250–500 €10 (2/activo)2.500–5.000 €
Sensores de temperatura / proceso (si no existen)80–200 €10800–2.000 €
Gateway industrial IoT (LoRaWAN / 4G, ATEX si aplica)400–1.200 €2800–2.400 €
Licencia plataforma PdM/RxM (SaaS, por activo/año)800–2.500 €5 activos4.000–12.500 €/año
Integración CMMS (conector API, único)3.000–8.000 €13.000–8.000 €
Ingeniería de datos / setup de modelos (consultor externo)150–250 €/día20–40 días3.000–10.000 €
Total Año 114.100–39.900 €

Los programas Kit Digital y Activa Industria 4.0 pueden subvencionar las partidas de software e integración para PYMEs elegibles.

El ROI de referencia del sector: el mantenimiento predictivo reduce las paradas no planificadas entre un 30–50% y los costes de mantenimiento entre un 10–25%, con un período de amortización de 12–24 meses, según IMARC Group (2025). El prescriptivo debería mejorar estos rangos en activos críticos sin redundancia — pero conviene tratar el extremo superior con cautela: IoT Analytics (2024) documenta que el 95% de los adoptantes reporta ROI positivo, pero la muestra cubre predictivo en general, no prescriptivo específicamente.


Dónde discrepan las fuentes: lo que debes saber antes de citar cifras

Las firmas de investigación de mercado publican cifras radicalmente distintas sin metodología accesible. Para 2025, las estimaciones del mercado global de mantenimiento predictivo oscilan entre 9.200 millones USD (Precedence Research) y 16.420 millones USD (SkyQuest). IoT Analytics —la única firma con metodología trazable en este espacio— lo valora en 5.500 millones USD, muy por debajo de todas las anteriores. La divergencia refleja probablemente definiciones de alcance distintas: software puro de PdM vs. stack IIoT completo incluyendo hardware.

En cuanto a ROI: IMARC Group cifra la reducción de costes de mantenimiento en un 10–25%, mientras que Verified Market Research publica reducciones del 10–40% y cortes del 70–90% en paradas no planificadas. El extremo superior (90% de reducción de downtime) no está corroborado por ninguna fuente primaria identificada y debe tratarse como aspiracional. Cuando evalúes propuestas de vendedor, pide los supuestos detrás de cualquier cifra de ROI.


Lecturas relacionadas


Preguntas frecuentes

¿Cuál es la diferencia entre mantenimiento predictivo y prescriptivo?

El mantenimiento predictivo detecta que un activo va a fallar y lanza una alerta. El prescriptivo añade una capa de optimización que evalúa opciones de intervención —reparar ahora, esperar a la próxima parada, aumentar la monitorización— ponderando coste, producción, stock de piezas y disponibilidad de técnicos, y genera automáticamente una orden de trabajo con todos los campos completos. La diferencia operativa: el predictivo abre una alerta; el prescriptivo abre una orden de trabajo.

¿Qué es el problema del cold-start y cómo se resuelve?

El cold-start es la paradoja de que el sistema necesita fallos históricos para aprender a predecirlos, pero lo compras precisamente para evitar esos fallos. La solución práctica es empezar con detección de anomalías basada en física —Isolation Forest o Z-score— que no requiere etiquetas de fallo, complementada con modelos de flota del proveedor mediante transfer learning. Acepta una tasa de falsos positivos más alta en los primeros 6 meses y usa el feedback del técnico para etiquetar resultados y reentrenar progresivamente.

¿Por qué fracasan tantos proyectos de mantenimiento predictivo y prescriptivo?

Según OxMaint (2025), entre el 60 y el 70% de las iniciativas no alcanzan el ROI objetivo. Las causas principales no son técnicas: datos de mala calidad, montaje incorrecto de sensores, silos entre OT e IT, resistencia de la plantilla y la incapacidad de escalar un piloto exitoso a toda la planta (“pilot purgatory”). BCG establece que el 70% del esfuerzo debe ir a personas, procesos y cultura — la mayoría de las implantaciones invierten este ratio.

¿Cuánto cuesta implantar mantenimiento prescriptivo en una planta española mediana?

Para una planta brownfield con 5 activos críticos, el coste total del primer año oscila entre 14.100 y 39.900 euros, incluyendo sensores, gateway, licencia de plataforma SaaS, integración con el CMMS y consultoría de ingeniería de datos. Los programas Kit Digital y Activa Industria 4.0 pueden subvencionar las partidas de software e integración para PYMEs elegibles, reduciendo el desembolso inicial de forma significativa.

¿Cuánto tiempo tarda en funcionar un sistema prescriptivo?

Plan realista: 2–4 semanas para selección de activos y especificación de sensores; 2–6 semanas para instalación; 3–6 meses para recopilar datos de línea base; 1–3 meses para entrenar y validar el modelo; 1–2 meses para integrar la capa de prescripción con el CMMS. La primera orden de trabajo autogenerada puede llegar a los 9–12 meses del inicio. Los plazos de semanas que promete el marketing de vendedor son posibles solo en activos con historial de datos limpio y preexistente.


Fuentes

  • Fracttal — Estado del Mantenimiento Predictivo 2024 — Fracttal, 2024
  • IoT Analytics — Predictive Maintenance Market: 5 Highlights for 2024 — IoT Analytics, septiembre 2024
  • IIoT World — AI Predictive Maintenance 2026: A Manufacturing Guide — IIoT World, agosto 2026
  • IMARC Group — Predictive Maintenance Market Size, Share & Forecast 2034 — IMARC Group, 2025
  • OxMaint — Top Challenges in Implementing Predictive Maintenance — OxMaint, septiembre 2025
  • Tractian — Data Quality Issues That Cause Predictive Maintenance Challenges — Tractian, junio 2026
  • Reliable Plant — Transforming Maintenance with AI: From Predictive Insights to Prescriptive Action — Reliable Plant, febrero 2026
  • Decisyon — Prescriptive vs. Predictive Maintenance: What Actually Changes on the Floor — Decisyon, 2026
  • Factory AI — Sensor Predictive Maintenance: The 2026 System Integrator Guide — Factory AI, febrero 2026
  • LYL Ingeniería — VIII Informe Smart Industry 2025 — LYL Ingeniería / Smart Industry, diciembre 2025
  • El Ecosistema Startup — Industria 4.0 España: solo 3,3% de fábricas digitalizadas — El Ecosistema Startup, citando Eurostat 2025, mayo 2026
#mantenimiento prescriptivo #mantenimiento predictivo #industria 4.0 #IIoT #inteligencia artificial industrial #gestión de activos #mantenimiento industrial

Sobre el Autor

Eduardo Fuentevilla Blanco

Ingeniero de Robótica

Durante más de una década me ha movido una sola misión: aprovechar la IA y la robótica para construir un mundo de producción automatizada. Creo que, al crear sistemas autosuficientes, podemos devolver a las personas el tiempo para centrarse en lo que de verdad importa: su familia y sus pasiones. Mi experiencia abarca desde ganar prestigiosas competiciones europeas de startups hasta diseñar proyectos complejos que integran hardware y software. Me especializo en cerrar la brecha entre los retos industriales de hoy y las soluciones autónomas del mañana.

IA y RobóticaAutomatización IndustrialIntegración Hardware y SoftwareIoT

Preguntas Frecuentes

¿Cuál es la diferencia entre mantenimiento predictivo y prescriptivo?
El mantenimiento predictivo detecta que un activo va a fallar y lanza una alerta. El prescriptivo añade una capa de optimización que evalúa opciones de intervención —reparar ahora, esperar a la próxima parada, aumentar la monitorización— ponderando coste, producción, stock de piezas y disponibilidad de técnicos, y genera automáticamente una orden de trabajo con todos los campos completos. La diferencia operativa: el predictivo abre una alerta; el prescriptivo abre una orden de trabajo.
¿Qué es el problema del cold-start y cómo se resuelve?
El cold-start es la paradoja de que el sistema necesita fallos históricos para aprender a predecirlos, pero lo compras precisamente para evitar esos fallos. La solución práctica es empezar con detección de anomalías basada en física —Isolation Forest o Z-score— que no requiere etiquetas de fallo, complementada con modelos de flota del proveedor mediante transfer learning. Acepta una tasa de falsos positivos más alta en los primeros 6 meses y usa el feedback del técnico para etiquetar resultados y reentrenar progresivamente.
¿Por qué fracasan tantos proyectos de mantenimiento predictivo y prescriptivo?
Según OxMaint (2025), entre el 60 y el 70% de las iniciativas no alcanzan el ROI objetivo. Las causas principales no son técnicas: datos de mala calidad, montaje incorrecto de sensores, silos entre OT e IT, resistencia de la plantilla y la incapacidad de escalar un piloto exitoso a toda la planta ('pilot purgatory'). BCG establece que el 70% del esfuerzo debe ir a personas, procesos y cultura — la mayoría de las implantaciones invierten este ratio.
¿Cuánto cuesta implantar mantenimiento prescriptivo en una planta española mediana?
Para una planta brownfield con 5 activos críticos, el coste total del primer año oscila entre 14.100 y 39.900 euros, incluyendo sensores, gateway, licencia de plataforma SaaS, integración con el CMMS y consultoría de ingeniería de datos. Los programas Kit Digital y Activa Industria 4.0 pueden subvencionar las partidas de software e integración para PYMEs elegibles, reduciendo el desembolso inicial de forma significativa.
¿Cuánto tiempo tarda en funcionar un sistema prescriptivo?
Plan realista: 2–4 semanas para selección de activos y especificación de sensores; 2–6 semanas para instalación; 3–6 meses para recopilar datos de línea base; 1–3 meses para entrenar y validar el modelo; 1–2 meses para integrar la capa de prescripción con el CMMS. La primera orden de trabajo autogenerada puede llegar a los 9–12 meses del inicio. Los plazos de semanas que promete el marketing de vendedor son posibles solo en activos con historial de datos limpio y preexistente.
