Partes de trabajo digitales: cómo las plantas industriales eliminan el papel sin perder trazabilidad
Un parte de trabajo en papel consume hasta 47 min de coste activo. Aprende a digitalizarlo, calcula tu ROI real y elimina errores de trazabilidad.
Publicado por Eduardo Fuentevilla Blanco
Ingeniero de robótica en Maedcore · Ingeniero de robótica LinkedIn ↗
Puntos clave
- ► Un parte de trabajo en papel consume entre 21 y 47 minutos de coste activo (captura, revisión, reintroducción y archivo) frente a 4–6 minutos en un flujo digital estructurado.
- ► Solo el 20% de las organizaciones conoce el coste real de una parada cuando ocurre (Fracttal, 2026): el parte en papel es la causa estructural de esa ceguera operativa.
- ► Con 500 partes/mes y un coste hora de 22 €, el ahorro neto de digitalizar supera los 6.300 € mensuales; el punto de equilibrio es inferior a un mes.
- ► El 49% de las plantas con CMMS sigue usando hojas de cálculo en paralelo, creando silos de datos y brechas de auditoría que anulan gran parte del beneficio digital.
- ► McKinsey cifra la reducción de costes de mantenimiento en un 15–30% mediante gestión digital de órdenes de trabajo, no en el 20–50% que corresponde al stack completo de IoT e IA: no confundir ambas cifras.
- ► El 25% de las implementaciones de CMMS fracasan por resistencia de la plantilla y falta de respaldo directivo; el plan de cambio es tan crítico como la herramienta elegida.
Un parte de trabajo en papel consume entre 21 y 47 minutos de coste activo —captura, revisión, reintroducción y archivo— frente a los 4–6 minutos de un flujo digital estructurado. Según McKinsey, el mantenimiento representa entre el 20% y el 60% del gasto operativo industrial, y sin embargo solo el 20% de las organizaciones sabe cuánto le cuesta realmente una parada cuando ocurre (Fracttal, 2026). El parte de trabajo es el instrumento de captura que, digitalizado, hace visible ese coste en tiempo real. Esta guía descompone el flujo completo etapa por etapa y ofrece un modelo de cálculo con supuestos explícitos para que cualquier responsable de planta pueda tomar una decisión informada antes de hablar con ningún proveedor.
El problema real: cuánto cuesta un parte de trabajo en papel

Un parte de trabajo en papel no es solo un formulario; es un sumidero de tiempo técnico medible que la mayoría de plantas nunca ha cuantificado con precisión.
Recuperar un registro concreto en un sistema de archivo físico tarda una media de 18 minutos por documento. Multiplicado por la frecuencia de auditorías, reclamaciones de garantía o investigaciones de incidente, ese tiempo se convierte en una partida de coste real que no aparece en ningún presupuesto de mantenimiento.
El dato sobre tiempo productivo del técnico es aún más inquietante. Según datos de despacho digital estructurado, el tiempo productivo real —el dedicado a reparar, no a coordinar o documentar— es solo el 24,5% de la jornada en sistemas de papel y radio. Otro análisis del sector (Heavy Duty Journal, 2026) afirma que los técnicos dedican «un cuarto de su jornada al papeleo». Ambas cifras son consistentes: si el 25% del día se va en papeleo y coordinación, y el tiempo productivo real es solo el 24,5%, el resto de la jornada se disuelve en desplazamientos, esperas y comunicación informal. La cifra que importa es la primera: sus técnicos solo están reparando durante una cuarta parte de su turno.
Este problema se produce en un contexto de costes estructuralmente elevados. McKinsey estima que entre el 30% y el 50% de las pérdidas de OEE tienen su origen en mantenimiento deficiente, y el 61% de las organizaciones hispanohablantes sufre paradas no planificadas en activos críticos al menos una vez al mes (Fracttal, 2026 — encuesta de proveedor, n=2.300; tratar como estimación de límite superior, no como media general).
El parte de trabajo en papel no causa las paradas, pero sí impide verlas con claridad. Es la primera pieza que hay que cambiar.

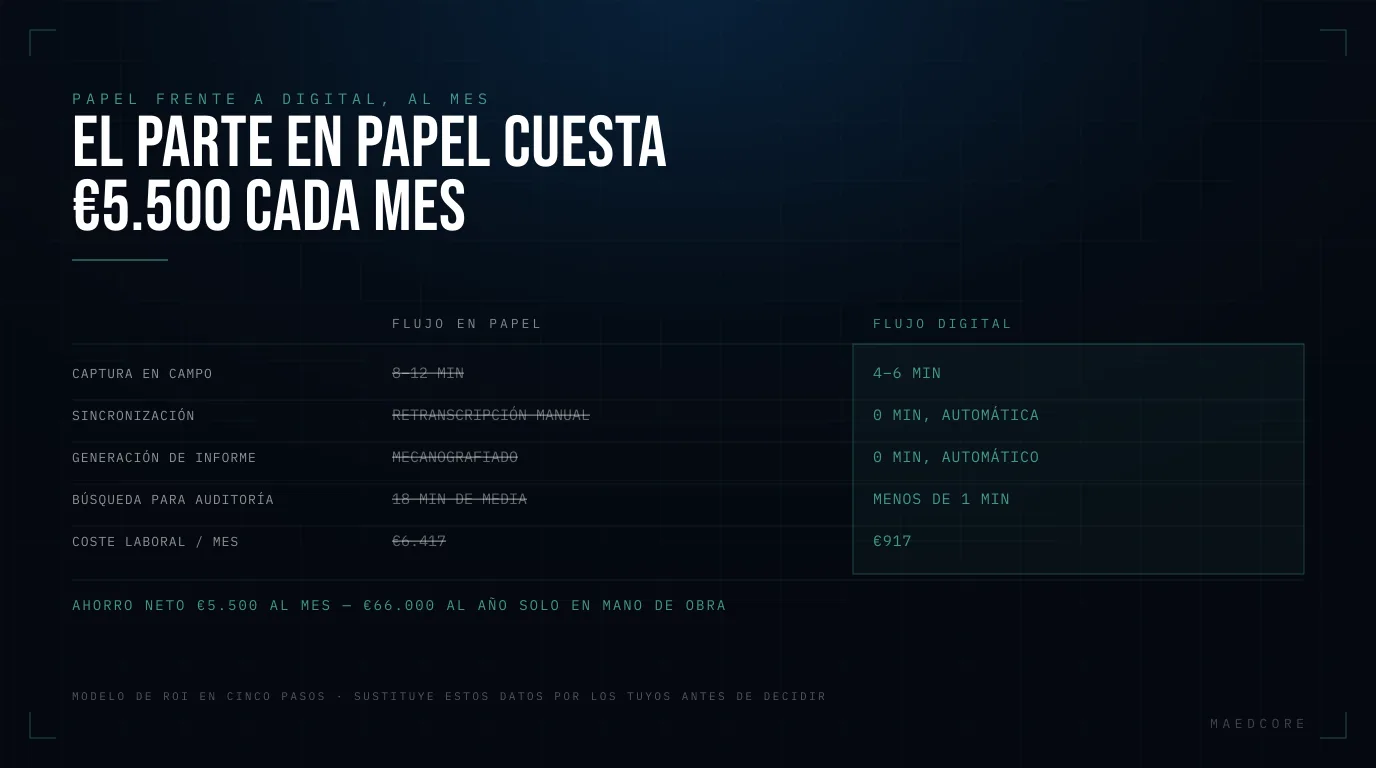

El flujo completo de un parte en papel: dónde se pierde el tiempo y la trazabilidad
El coste no está solo en escribir el parte; está en los cinco pasos que ocurren después, cada uno con su propio riesgo de error y pérdida de información.
La siguiente tabla desglosa el flujo real de un parte de inspección preventiva en una planta industrial tipo. Los tiempos de captura y reintroducción son estimaciones de ingeniería basadas en benchmarks estándar de cumplimentación de formularios; el tiempo de recuperación procede de OxMaint (2026).
| Etapa | Actividad | Tiempo estimado | Riesgo principal |
|---|---|---|---|
| 1. Captura en campo | Técnico rellena formulario en papel, a mano | 8–12 min | Ilegibilidad, campos omitidos, ID de activo incorrecto |
| 2. Desplazamiento / entrega | Transporte físico al supervisor o despacho | 5–15 min | Pérdida del documento en tránsito |
| 3. Revisión del supervisor | Aclaración de campos ilegibles o incompletos | 3–8 min (≈30–40% de los partes requieren aclaración) | Retraso en la cadena de decisión |
| 4. Reintroducción al CMMS o Excel | Transcripción manual por administrativo | 5–10 min | Errores de transcripción, duplicados |
| 5. Archivo y recuperación | Archivo físico; recuperación puntual | 18 min cuando se recupera | Pérdida permanente, brecha de auditoría |
| Total por parte (coste activo) | ~21–45 min | ||
| Total amortizando recuperaciones | Asumiendo 1 recuperación por cada 10 partes | ~23–47 min |
El fenómeno más costoso y menos discutido es la trampa del sistema híbrido. El 49% de las plantas que ya tienen un CMMS o EAM siguen usando hojas de cálculo propias en paralelo (Grand View Research, 2024). El resultado es doble entrada de datos, silos de información y brechas de auditoría: el parte en papel dice una cosa, el CMMS dice otra, y ninguno de los dos es la fuente de verdad. En nuestra experiencia con proyectos de inspección industrial, los sistemas híbridos producen una fracción mucho menor de los beneficios del sistema completamente digital, porque el esfuerzo de reconciliar dos fuentes consume el tiempo que se ahorra en la captura.
En el plano regulatorio, la trazabilidad del parte de trabajo no es solo una buena práctica: es un requisito. La norma ISO 45001:2018, apartado 9.1, exige conservar información documentada como evidencia de los resultados de seguimiento, medición, análisis y evaluación. Un parte en papel sin timestamp verificable, sin firma electrónica y sin cadena de custodia auditable no cumple ese requisito con la misma solidez que un registro digital con metadatos inmutables. Lo mismo aplica a inspecciones reglamentarias bajo el REBT o los planes de mantenimiento exigidos por el INSST: la trazabilidad del registro es el punto de fallo más frecuente en auditorías de tercera parte.
Calculadora de ROI del parte digital: un modelo de 5 pasos para el responsable de planta
Antes de evaluar cualquier herramienta, calcule cuánto le cuesta el sistema actual. Este modelo está construido con supuestos explícitos para que pueda sustituirlos por los datos reales de su planta.
Paso 1 — Mapear el flujo actual
Use la tabla anterior como punto de partida. El único dato que necesita medir directamente es el número de partes que genera su planta al mes y la proporción que requiere aclaración o corrección posterior. En nuestra experiencia, las plantas que nunca han medido esto suelen descubrir que entre el 30% y el 40% de sus partes tienen al menos un campo problemático.
Paso 2 — Calcular el coste laboral del flujo en papel
Supuestos del ejemplo:
- 500 partes/mes (planta mediana, mantenimiento preventivo + correctivo)
- Tiempo medio por parte: 35 min (punto medio del rango 23–47 min)
- Coste hora técnico/administrativo: 22 €/h (estimación basada en rangos salariales de mantenimiento industrial en España; verificar con su convenio colectivo aplicable)
Cálculo: 500 partes × 35 min ÷ 60 × 22 €/h = 6.417 €/mes en coste laboral del flujo de papel
Paso 3 — Calcular el coste de errores y reinspecciones
Supuestos del ejemplo:
- 15% de partes con error material que requiere seguimiento (estimación conservadora; el límite superior según experiencia de campo es el 30–40%)
- 75 partes con error/mes
- Coste por reinspección: 2 h de técnico × 22 €/h = 44 €
Cálculo: 75 partes × 44 € = 3.300 €/mes en reinspecciones
Paso 4 — Estimar el flujo digital
| Etapa | Flujo digital (app móvil + nube) | Tiempo |
|---|---|---|
| Captura en campo | Formulario guiado, foto, GPS, QR de activo | 4–6 min |
| Sincronización a nube | Automática al recuperar cobertura | 0 min |
| Generación de informe | PDF automático con timestamp | 0 min |
| Recuperación para auditoría | Búsqueda por activo, fecha o técnico | < 1 min |
| Total por parte | 4–6 min |
Coste laboral digital: 500 partes × 5 min ÷ 60 × 22 €/h = 917 €/mes
Coste de reinspecciones con digital (asumiendo reducción del 80% en errores materiales, coherente con el 30% de reducción de errores documentado como límite conservador): 75 × 0,20 × 44 € = 660 €/mes
Paso 5 — Calcular el ahorro neto y el punto de equilibrio
| Categoría de coste | Papel (mensual) | Digital (mensual) | Ahorro |
|---|---|---|---|
| Coste laboral (captura + reintroducción) | 6.417 € | 917 € | 5.500 € |
| Reinspecciones y correcciones | 3.300 € | 660 € | 2.640 € |
| Licencia de software (rango de mercado SaaS) | — | 300–800 € | — |
| Ahorro neto mensual | ~6.340–7.140 € | ||
| Punto de equilibrio | < 1 mes |
Todos los valores son ilustrativos con supuestos explícitos. El ejercicio real requiere tres datos propios: número de partes/mes, tiempo medio medido cronómetro en mano durante una semana, y coste hora real de su convenio. El modelo es deliberadamente conservador: no incluye el ahorro por reducción de paradas no planificadas ni el valor de la trazabilidad para auditorías regulatorias, que en sectores como alimentación o química pueden representar costes de no conformidad de varios miles de euros por incidente.
Una advertencia práctica: McKinsey estima una reducción del 15% al 30% en costes de mantenimiento mediante optimización digital del mantenimiento planificado, y una reducción del 20% al 50% del tiempo de parada con el stack completo de IoT, IA y analítica predictiva. Atribuir el 50% a la digitalización de partes sería una exageración; el 15–30% es el rango honesto para un proyecto de digitalización de órdenes de trabajo sin IoT adicional.
De la teoría al campo: qué herramientas existen y cómo elegir
El mercado de software de gestión de órdenes de trabajo está creciendo con rapidez: el mercado global de CMMS se valoró en 1.290 millones de dólares en 2024 y se proyecta a 2.410 millones en 2030 a una tasa del 11,1% anual (Grand View Research, 2024). Las soluciones en la nube representan ya el 60% de los despliegues totales.
Las categorías principales son:
CMMS generalistas (Fracttal One, UpKeep, MaintainX): orientados a la gestión de órdenes de trabajo y activos en sentido amplio. Adecuados si su necesidad principal es la planificación y el seguimiento de órdenes de trabajo correctivo y preventivo.
Software de inspección especializado: diseñado para el flujo específico de inspección de campo → informe automático → registro georreferenciado. La diferencia clave frente a un CMMS generalista es que el informe es el producto final, no un subproducto del cierre de la orden. En un proyecto de inspección que construimos, el tiempo entre la captura en campo y la entrega del informe al cliente pasó de varios días a minutos, con datos sincronizados en tiempo real y un mapa 3D generado automáticamente.
Criterios de selección para un responsable de planta:
- Modo offline obligatorio. Muchos entornos industriales tienen cobertura WiFi deficiente. Cualquier herramienta debe capturar datos sin conexión y sincronizar al recuperarla. No negocie este punto.
- Campos obligatorios y lógica condicional. Sin ellos, los formularios digitales reproducen los mismos problemas del papel.
- Vinculación por QR a activo. Escanear el QR del activo antes de abrir el formulario elimina el error de ID incorrecto desde el primer día.
- Generación automática de informe. Si el supervisor tiene que construir el informe manualmente, ha ganado muy poco.
- Cadena de custodia auditable. Timestamp, usuario, geolocalización y versionado son los cuatro metadatos mínimos para cumplir ISO 45001 §9.1.
- Integración con su CMMS o ERP existente. Si ya tiene SAP PM o similar, asegúrese de que la herramienta de campo puede escribir en él, no solo exportar PDFs.
Los cinco errores que hacen fracasar la digitalización de partes de trabajo
El 25% de las implementaciones de CMMS fracasan principalmente por resistencia de la plantilla y falta de respaldo directivo (Verified Market Research, 2026). Estos son los patrones de fallo más frecuentes:
1. La trampa del sistema híbrido. Mantener el parte en papel para «los casos difíciles» garantiza que el 49% de sus datos sigan en hojas de cálculo paralelas. Comprometa una fecha de corte total y cúmplala.
2. Subestimar el cambio de hábito. La falta de habilidades técnicas es la barrera número uno, citada por el 34% de las empresas del mercado hispanohablante (Fracttal, 2026). El plan de formación no es opcional.
3. Empezar con demasiado alcance. Elige una categoría de trabajo y un grupo piloto de 3-5 técnicos. Mide durante 30 días antes de extenderlo. Los proyectos que arrancan con toda la planta a la vez suelen colapsar por la carga de soporte.
4. No auditar el primer mes. Los sistemas digitales hacen visibles patrones que el papel ocultaba: tasas de cumplimentación, tiempos de ciclo por técnico, frecuencia de campos en blanco. Revisar esos datos en las primeras cuatro semanas es la única forma de corregir el proceso antes de que los malos hábitos se consoliden.
5. Ignorar la conectividad de planta. Si los técnicos no pueden sincronizar porque no hay WiFi en la nave, volverán al papel. Haz un mapa de cobertura antes de elegir la herramienta y exige modo sin conexión con sincronización automática.
Preguntas frecuentes sobre partes de trabajo digitales
¿Cuánto tiempo lleva implementar un sistema de partes de trabajo digitales en una planta industrial?
Un proyecto enfocado en inspección de campo puede estar operativo en 2 a 6 semanas con una herramienta SaaS moderna. El factor limitante habitual no es la tecnología sino la definición del proceso: qué campos son obligatorios, quién aprueba el parte y cómo se integra con el CMMS existente. Planifique al menos dos semanas para esa fase de diseño antes de configurar ninguna pantalla.
¿Los partes de trabajo digitales cumplen los requisitos de ISO 45001 y las inspecciones reglamentarias en España?
Sí, siempre que el sistema registre timestamp inmutable, identidad del usuario, geolocalización y versionado del registro. Estos cuatro metadatos cubren los requisitos de información documentada del apartado 9.1 de ISO 45001 y la trazabilidad exigida bajo el REBT o los planes de mantenimiento del INSST. Un PDF generado manualmente a partir de un parte en papel no ofrece las mismas garantías de integridad porque su fecha de creación puede ser posterior al evento.
¿Qué pasa con los técnicos que trabajan en zonas de la planta sin cobertura WiFi o móvil?
El requisito de modo offline es innegociable en entornos industriales: la herramienta debe capturar el parte sin conexión y sincronizarlo automáticamente al recuperar cobertura. Si el proveedor no puede demostrar esto en una demo en vivo con el dispositivo desconectado, descártelo. La mayoría de herramientas modernas funcionan en tablets robustas de bajo coste (80–150 €) que la planta puede gestionar como equipamiento de trabajo estándar.
¿Cuántos partes al mes necesito para que la digitalización sea rentable?
Con los supuestos del modelo de esta guía (22 €/h, 35 min/parte en papel, 15% de tasa de error), el punto de equilibrio se alcanza en menos de un mes con volúmenes a partir de 50–60 partes mensuales. Por debajo de esa cifra, el ahorro laboral puro puede no cubrir el coste de licencia, pero la trazabilidad regulatoria y la eliminación de reinspecciones siguen justificando el cambio en sectores con auditorías frecuentes como alimentación, química o instalaciones eléctricas.
¿Es mejor un CMMS completo o una herramienta especializada en inspección?
Depende del flujo principal. Si su problema es planificar y cerrar órdenes de trabajo correctivo y preventivo, un CMMS generalista es la elección natural. Si su flujo crítico es inspección de campo → informe certificado → registro georreferenciado, una herramienta especializada genera el informe como producto final —no como subproducto—, reduciendo el tiempo de entrega de días a minutos. Muchas plantas terminan usando ambas, con integración entre ellas para evitar la trampa de la doble entrada.
¿Cómo se gestiona la resistencia de los técnicos al cambio de papel a digital?
La falta de habilidades técnicas es la barrera número uno, citada por el 34% de las empresas hispanohablantes (Fracttal, 2026), y el 25% de las implementaciones de CMMS fracasan principalmente por resistencia de la plantilla (Verified Market Research, 2026). Las prácticas que funcionan: arrancar con un grupo piloto voluntario de 3–5 técnicos, medir mejoras reales en sus propias jornadas, y hacer que ellos mismos presenten los resultados al resto del equipo antes de la extensión general.
Lecturas relacionadas
- Procedimientos de trabajo en planta: por qué el PDF ya no es suficiente — la visión de conjunto: qué reemplaza al PDF y cómo decidir por dónde empezar.
- Instrucciones de trabajo digitales en planta — cómo se ve en el puesto de trabajo: RA, tablet y procedimientos interactivos paso a paso.
- Procedimientos de trabajo seguro — el caso de permisos de trabajo y auditoría PRL, con registro verificable en tiempo real.
- Documentación técnica digital — el extremo del informe: convertir hallazgos de inspección en informes técnicos automáticos.
- Mantenimiento de maquinaria industrial — por qué el cuello de botella pasó de la visita de inspección al posprocesado manual.
- Maedcore — Soluciones Digitales — qué construimos en esta área.
Fuentes
- McKinsey — The Future of Maintenance for Distributed Fixed Assets — McKinsey & Company, 2020.
- McKinsey — More Uptime, Lower Cost: Boosting Organizational Health in Maintenance — McKinsey & Company, 2024.
- Fracttal — Diagnóstico del Downtime Industrial 2026 — Fracttal, 2026.
- Grand View Research — Computerized Maintenance Management System Market — Grand View Research, 2024.
- mpulse Software — Why Maintenance Contractors Need Digital Work Orders — mpulse, 2026.
- OxMaint — Maintenance Digital Logbooks: Replacing Paper-Based Maintenance Records — OxMaint, 2026.
- Heavy Duty Journal — Digital Work Orders: How Paperless Systems Reduce Job Time — Heavy Duty Journal, 2026.
- Verified Market Research — CMMS Software Market — Verified Market Research, 2026.
Sobre el autor
Ingeniero de robótica
Durante más de una década me ha movido una sola misión: aprovechar la IA y la robótica para construir un mundo de producción automatizada. Creo que, al crear sistemas autosuficientes, podemos devolver a las personas el tiempo para centrarse en lo que de verdad importa: su familia y sus pasiones. Mi experiencia abarca desde ganar prestigiosas competiciones europeas de startups hasta diseñar proyectos complejos que integran hardware y software. Me dedico a unir los retos industriales de hoy con las soluciones autónomas del mañana.
Preguntas frecuentes
¿Cuánto tiempo lleva implementar un sistema de partes de trabajo digitales en una planta industrial?
¿Los partes de trabajo digitales cumplen los requisitos de auditoría de ISO 45001 y las inspecciones reglamentarias en España?
¿Qué pasa con los técnicos que trabajan en zonas de la planta sin cobertura WiFi o móvil?
¿Cuántos partes al mes necesito para que la digitalización sea rentable?
¿Es mejor un CMMS completo o una herramienta especializada en inspección para digitalizar los partes?
¿Cómo se gestiona la resistencia de los técnicos al cambio de papel a digital?
