Procedimientos de trabajo en planta: por qué el PDF ya no es suficiente y qué lo reemplaza
El PDF no es digitalización real. Descubre cómo los procedimientos inmersivos (RV) y los checklists en la nube reducen errores y acortan el onboarding.
Publicado por Eduardo Fuentevilla Blanco
Ingeniero de robótica en Maedcore · Ingeniero de robótica LinkedIn ↗
Puntos clave
- ► Un meta-análisis de 52 estudios (Scorgie et al., *Safety Science* 2024) demuestra que la RV mejora la retención de conocimiento procedimental (g = 0,838) más que el aprendizaje inmediato — relevante porque los procedimientos se aplican semanas después de la formación.
- ► La RV y los checklists en la nube son capas complementarias, no alternativas: la RV sirve para aprender el procedimiento; el checklist audita su ejecución real. La mayoría de plantas las despliega sin conectarlas.
- ► La paridad de coste de la RV con la formación en aula no se alcanza hasta los 375 alumnos (modelo PwC); para plantas de 50–150 operarios, el checklist digital tiene un umbral de rentabilidad mucho más bajo y es el primer paso lógico.
- ► La Escalera de Madurez del Procedimiento Vivo (Estadios 0–4) permite diagnosticar la situación actual con cinco preguntas y priorizar la inversión de mayor ROI inmediato.
- ► En una planta de 150 operarios del corredor de Madrid, la transición del Estadio 1 al 3 tiene un período de recuperación estimado de 4–10 meses — altamente sensible al coste de onboarding y al baseline de retrabajo propio de la planta.
- ► El 42% de los trabajadores de primera línea abandona los SOPs digitales por mal diseño móvil — la experiencia de usuario en planta es tan crítica como la elección de plataforma.
El procedimiento de trabajo en papel —o su clon digital, el PDF en carpeta compartida— no es un problema de documentación: es un riesgo operativo activo. Un meta-análisis de 52 estudios publicado en Safety Science demuestra que los trabajadores formados con realidad virtual retienen significativamente más que los formados con métodos tradicionales (Hedges’ g = 0,838) — Scorgie et al., 2024. La tesis de este artículo es concreta: el procedimiento de trabajo debe convertirse en un artefacto digital vivo con dos capas complementarias — formación inmersiva para aprender y un checklist en la nube para ejecutar y auditar — y ninguna de las dos funciona bien sin la otra.
El coste oculto del procedimiento en papel
Un procedimiento impreso no es un documento inerte: su coste se acumula en cada turno, en cada cambio de versión que no llega a planta y en cada firma que nadie localiza durante una auditoría ISO.
La EU-OSHA es deliberadamente cautelosa con los porcentajes: aunque las estimaciones varían, se acepta ampliamente que el error humano está presente en la mayoría de los accidentes — EU-OSHwiki, «Human Error», 2025 —, y la violación de procedimientos OSH es una de sus formas más frecuentes — EU-OSHwiki, «Violation of OSH Rules», 2025. La cifra del 75% de accidentes atribuidos al error humano que circula en ingeniería procede de documentos de patentes (USPTO), no de estudios revisados por pares — USPTO 10955803 —, y debe tratarse como estimación de industria.
Los datos operativos son más concretos. En 2024, el sector manufacturero de EE. UU. registró 332 600 casos de lesión no mortal, con una tasa de 2,7 por cada 100 trabajadores —por encima de la media nacional de 2,3— VoxelAI / BLS-OSHA, 2026. El U.S. Chemical Safety Board cita repetidamente dos causas raíz en sus investigaciones: procedimientos operativos desactualizados e inexactos, y comunicación deficiente en el cambio de turno — Process Improvement Institute / CSB. Ambas son fallas del sistema de gestión de procedimientos, no del operario individual.
Por qué el PDF digital no resuelve el problema
Convertir un PDF en papel a un PDF en pantalla no es digitalización: es el mismo problema con una interfaz diferente.
Un procedimiento verdaderamente digital es interactivo, accesible en tiempo real y actualizable de forma inmediata — Solvace, 2025. Un PDF compartido en red no cumple las dos últimas condiciones: cuando se actualiza el procedimiento, alguien tiene que reemplazar el archivo, notificar a los turnos y retirar copias impresas, sin que ninguno de esos pasos deje rastro automático.
Esto importa por razones regulatorias concretas. La cláusula 7.5 de ISO 9001:2015 exige «información documentada» que respalde la operación de los procesos — Factory AI, 2026. En el corredor industrial de Madrid —con plantas de automoción sujetas a IATF 16949 y de aeronáutica bajo AS9100— la trazabilidad de quién ejecutó qué procedimiento, en qué versión y cuándo, es un requisito de certificación. Un checklist en la nube registra automáticamente cada acción creando un rastro de auditoría completo y consultable sin preparación manual — OrcaLean.
Pero «digital» tampoco garantiza adopción. El 42% de los trabajadores de primera línea cita el mal diseño móvil como razón principal para no adoptar los SOPs digitales — Manual.to, 2026. Un checklist que requiere cinco toques para registrar una lectura será abandonado en favor del papel en menos de una semana.
La arquitectura de dos capas que nadie explica
Las herramientas inmersivas (RV/RA) y los checklists en la nube no son alternativas competidoras: son capas complementarias de un mismo sistema.
- Capa de aprendizaje (RV): el operario aprende el procedimiento en un entorno simulado antes de tocar la máquina real, puede repetirlo y construir memoria muscular sin consecuencias.
- Capa de ejecución y auditoría (checklist en la nube): en planta, el operario sigue el procedimiento paso a paso con evidencia fotográfica, alertas de desviación y firma de turno registradas automáticamente.
Lo que falta en la mayoría de plantas es la conexión entre ambas capas: una desviación detectada en el checklist debería disparar automáticamente un módulo de repaso en el sistema de formación. Esa integración es el objetivo del Estadio 4 del modelo que desarrollamos a continuación.
La evidencia sobre formación inmersiva: qué dice la ciencia y qué no dice
La formación en RV mejora de forma demostrable la retención de conocimiento; si eso se traduce en menos accidentes en una planta concreta requiere medición propia.
El meta-análisis de Scorgie et al. (Safety Science, 2024), que analizó 52 estudios en 14 industrias, muestra que la RV supera a los métodos tradicionales tanto en aprendizaje inmediato (g = 0,640) como, especialmente, en retención diferida (g = 0,838) — Scorgie et al., 2024. El dato de retención es el más relevante: el conocimiento se usa semanas o meses después de la formación — Skillsive, 2026. El propio meta-análisis advierte que la evidencia más sólida es sobre conocimiento, no sobre tasas de accidentes.
El segundo meta-análisis relevante, de Gong et al. (Safety Science, 2024), añade un matiz sobre la realidad aumentada — Gong et al., 2024: la RA tiene impacto positivo significativo en la formación de seguridad en general, pero no muestra diferencia frente a la formación tradicional en la adquisición de conocimiento específicamente. Esto sugiere una división de roles que la mayoría de artículos ignora: la RV es superior para aprender procedimientos nuevos (onboarding, walkthroughs de SOP); la RA puede ser más adecuada para la guía in situ durante la ejecución en vivo, superponiéndose sobre la máquina real.
En cuanto a la economía, el modelo de PwC muestra que la producción de contenido RV requiere hasta un 48% más de inversión inicial que el contenido de aula o e-learning comparable, y que la paridad de coste con la formación en aula no se alcanza hasta los 375 alumnos; con el e-learning, hasta los 1 950 — Skillsive / PwC, 2026. Para una planta de 50–150 operarios, la aritmética es menos evidente de lo que los proveedores sugieren.

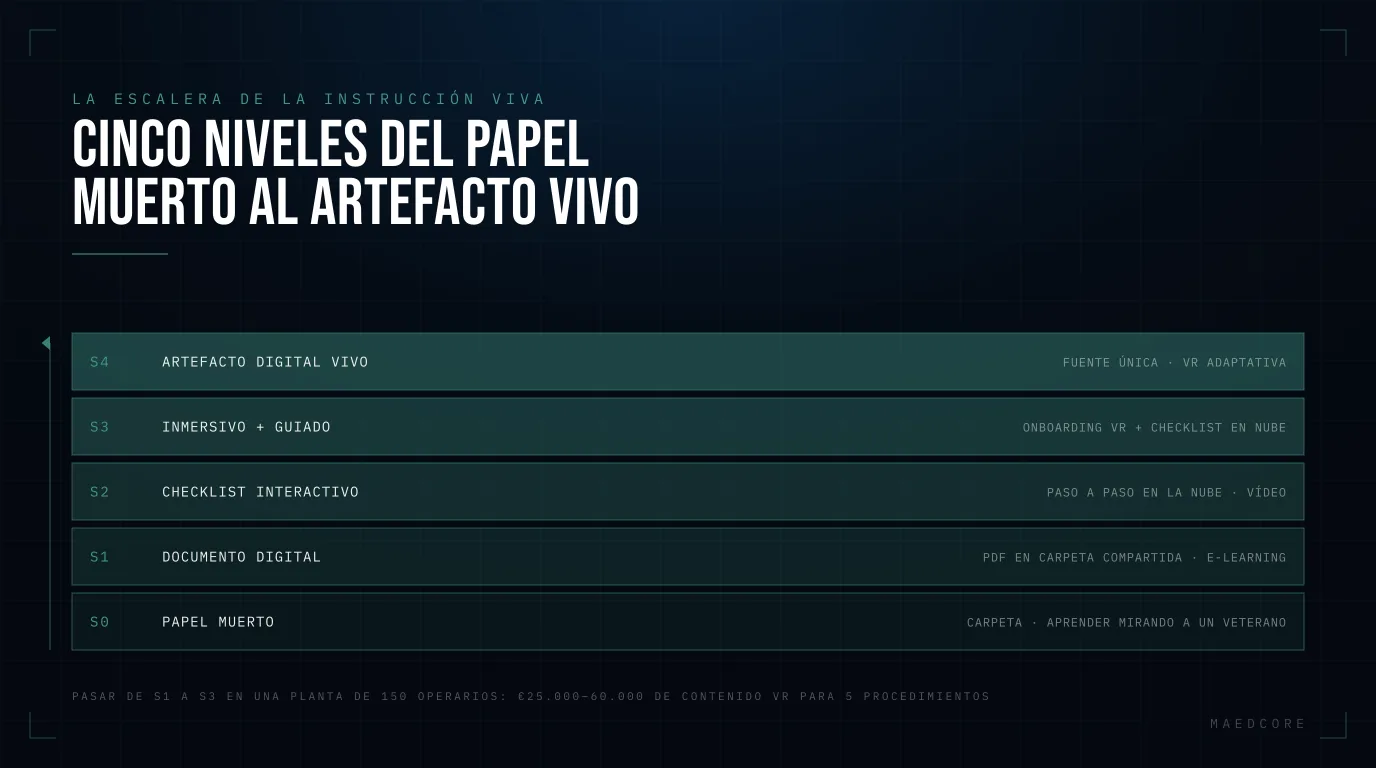

La escalera de madurez del procedimiento vivo: un marco de diagnóstico para responsables de planta

Ningún artículo existente sobre procedimientos de trabajo mapea el estado actual de una planta a una hoja de ruta que integre formación inmersiva y ejecución en la nube. Este marco pretende llenar ese vacío.
Los cuatro estadios
| Estadio | Etiqueta | Formato del SOP | Método de formación | Ejecución y auditoría | Punto de dolor principal |
|---|---|---|---|---|---|
| 0 | Papel muerto | Archivador / PDF impreso | Sombra a un operario senior | Firma en papel | Deriva de versiones; sin rastro de auditoría |
| 1 | Documento digital | PDF en carpeta compartida / Word | Módulo de e-learning | Firma digital sobre PDF | Sigue siendo estático; sin guía en tiempo real |
| 2 | Checklist interactivo | Checklist paso a paso en la nube | E-learning con vídeo | Checklist con marca de tiempo y evidencia fotográfica | Formación y ejecución desconectadas |
| 3 | Inmersivo + guiado | RV para onboarding + checklist en la nube para ejecución | Simulación RV | Checklist con alertas de desviación | Alto coste inicial de contenido; lag de actualización |
| 4 | Artefacto digital vivo | Fuente única: escena RV + checklist generado desde el mismo modelo de datos | RV adaptativa (refrescos disparados por IA) | Bucle desviación → acción correctiva en tiempo real | Requiere madurez de integración de datos |
Autodiagnóstico: cinco preguntas para el responsable de operaciones
- ¿Cuántas versiones del mismo procedimiento conviven hoy en planta? (Más de una = Estadio 0–1)
- ¿Puede demostrar, con marca de tiempo e identificador de operario, que un procedimiento concreto se siguió correctamente el martes pasado? (No = Estadio 0–1)
- Cuando cambia un procedimiento, ¿cuánto tarda en llegar la actualización a todos los turnos? (Más de una semana = Estadio 0–2)
- ¿Los nuevos incorporados hacen más de cuatro semanas de sombra antes de trabajar de forma independiente? (Sí = Estadio 0–1)
- ¿Puede su responsable de calidad extraer el registro completo de desviaciones de cualquier SOP en menos de cinco minutos? (No = Estadio 0–2)
Si ha respondido afirmativamente a tres o más señales de alerta, está en los Estadios 0–1 y la transición al Estadio 2 (checklist en la nube) es el paso de mayor ROI inmediato, antes de invertir en contenido RV.
Cálculo de ROI orientativo: transición del Estadio 1 al 3 en una planta de 150 operarios (corredor industrial de Madrid)
Todos los valores son estimaciones de ingeniería basadas en rangos publicados. El responsable de planta debe sustituirlos por sus propios costes de referencia.
Supuestos explícitos:
- 150 operarios; 20 nuevas incorporaciones al año
- Coste laboral totalmente cargado: 25 €/hora
- Onboarding actual: 12 semanas; objetivo post-implementación: 8 semanas (reducción del 33%, basada en — ProcessReel, 2026)
- Coste anual de retrabajo por defectos: 150 000 € (estimación de planta media; use su propio dato)
- Reducción de defectos esperada: 18% (cifra de un caso de planta de bienes de consumo — BairesDev — sin fuente primaria nombrada; tratar como rango ilustrativo)
| Concepto | Estimación | Base |
|---|---|---|
| Producción de contenido RV (5 SOPs críticos) | 25 000–60 000 € | Estimación de ingeniería; varía según complejidad de escena |
| Plataforma de checklist en la nube (anual) | 8 000–20 000 € | Rango de mercado estimado |
| Gestión del cambio y formación de formadores | 5 000–10 000 € | Estimación de ingeniería |
| Inversión total Año 1 | ~38 000–90 000 € | |
| Onboarding: 4 semanas ahorradas × 20 incorporaciones × 40 h/semana × 25 €/h | ~80 000 € | Basado en reducción del 33% de ProcessReel |
| Reducción de retrabajo (18% × 150 000 €) | ~27 000 € | Basado en cifra de BairesDev — no verificada; use su baseline |
| Tiempo de preparación de auditoría ahorrado (38% de reducción) | ~5 000 € | Basado en — OxMaint, 2026 |
| Beneficio estimado Año 1 | ~112 000 € | |
| Período de recuperación | ~4–10 meses | Muy sensible al coste de onboarding y al baseline de retrabajo |
La estimación de onboarding domina el cálculo: 80 000 € de ahorro potencial frente a una inversión de 38 000–90 000 €. Pero ese ahorro asume que las 4 semanas liberadas se traducen en productividad real, no en capacidad ociosa. La sensibilidad al tamaño de planta es alta: con 50 operarios y 7 incorporaciones al año, el período de recuperación se alarga a 2–4 años, y la inversión en RV puede no justificarse hasta alcanzar el Estadio 2 primero.
Los errores más frecuentes en la implantación
La trampa de la obsolescencia del contenido es la más citada: las escenas RV construidas desde una instantánea CAD se vuelven inexactas en el momento en que se modifica la línea. Sin un flujo de trabajo definido —quién dispara la actualización, quién la ejecuta y en qué plazo— el SOP en RV se vuelve tan obsoleto como el PDF que reemplazó.
Empezar demasiado amplio es el segundo error más común. La recomendación práctica es priorizar los 20–30 SOPs de mayor riesgo, mayor frecuencia o mayor impacto en auditorías próximas, demostrar valor y luego escalar — Manual.to, 2026.
La resistencia al cambio se subestima sistemáticamente: el 42% de los trabajadores la cita como obstáculo principal — Manual.to, 2026. La mitigación más efectiva, en nuestra experiencia, es involucrar a los operarios en la creación del contenido: que validen las escenas RV y graben sus propios vídeos de procedimiento. La autoría genera apropiación.
De la teoría a la planta: plazos realistas y primeros pasos
La transición del Estadio 1 al Estadio 3 en una planta de 150 personas no es un proyecto de seis semanas. Los plazos realistas desde la experiencia de ingeniería:
- Fase 1 — Auditoría y priorización de SOPs: 2–4 semanas
- Fase 2 — Digitalización de los 20 SOPs prioritarios como checklists en la nube: 4–8 semanas
- Fase 3 — Piloto de contenido RV para 2–3 procedimientos de mayor riesgo: 8–16 semanas
- Fase 4 — Despliegue completo y formación de operarios: 3–6 meses
- Total hasta «artefacto vivo» funcional: 6–12 meses
En España, el contexto es favorable: en 2023, el 9,2% de las empresas españolas habían adoptado soluciones de IA, superando la media europea del 8,0% — Comisión Europea, Spain 2024 Digital Decade Country Report. El índice de producción industrial español creció un 0,5% en 2024, contrastando con caídas en Alemania (−4,6%), Italia (−3,5%) y Francia (−0,2%) — Industry Talks ES, 2024. Las plantas del corredor Madrid–Toledo–Guadalajara están en un momento de inversión relativa en el que la digitalización de procedimientos de trabajo es uno de los vectores con ROI más trazable.
En un proyecto de inspección en campo que construimos con despliegue en Meta Quest, la principal lección operativa no fue técnica sino de gestión del cambio: los usuarios que participaron en la definición del flujo de trabajo adoptaron la herramienta de forma natural; los que la recibieron como una imposición buscaron la forma de evitarla — Ingeniería de sistemas VR: plataforma multimundo en Meta Quest y despliegue sobre el terreno. El patrón se repite en casi todos los proyectos de digitalización de procedimientos.
El paso más pragmático para empezar: identifique los tres procedimientos donde una desviación tiene mayor coste —en seguridad, calidad o tiempo de parada— y lance un piloto de checklist digital con esos tres. No necesita RV para empezar. La RV tiene sentido cuando el coste de la formación en aula o de los errores de onboarding supera el coste de producción del contenido inmersivo, y ese umbral varía por planta.
Preguntas frecuentes
¿Cuánto cuesta digitalizar un procedimiento de trabajo con RV?
La horquilla es amplia: un walkthrough en vídeo 360° sencillo puede costar entre 3 000 y 8 000 €; una simulación RV interactiva generada desde CAD, entre 15 000 y 40 000 € por procedimiento. El hardware (Meta Quest 3, 500–1 500 €/unidad) es secundario frente al coste de producción de contenido. La economía mejora cuando se reutilizan activos 3D o gemelos digitales existentes.
¿La RV realmente reduce accidentes o solo mejora los resultados de los tests?
El meta-análisis de Scorgie et al. (Safety Science, 2024) demuestra mejoras robustas en conocimiento (g = 0,640) y retención (g = 0,838) frente a métodos tradicionales, pero el propio estudio advierte que la evidencia más sólida es sobre conocimiento, no sobre tasas de accidentes. Que la mejora en retención se traduzca en menos incidentes en su planta requiere medición propia con indicadores de referencia previos. No acepte afirmaciones de reducción de accidentes sin datos de planta nombrada y metodología de control.
¿Es mejor RV o RA para los procedimientos de trabajo en planta?
Los dos meta-análisis de Safety Science (2024) apuntan en direcciones distintas: la RV supera a la formación tradicional en aprendizaje y retención de procedimientos nuevos (Scorgie et al.); la RA muestra impacto positivo general en seguridad pero sin ventaja sobre la formación tradicional en adquisición de conocimiento específicamente (Gong et al.). La distinción práctica: RV para aprender el procedimiento antes de tocar la máquina; RA para guía superpuesta durante la ejecución en vivo.
¿Cómo se mantiene actualizado un SOP en RV cuando cambia el procedimiento?
Este es el punto de fricción más citado por los responsables de planta. La solución arquitectónica a largo plazo es generar la escena RV y el checklist desde el mismo modelo de datos (Estadio 4), de modo que actualizar el procedimiento actualice ambas capas. En ausencia de esa integración, es imprescindible definir antes del lanzamiento quién dispara la actualización, quién la ejecuta y en qué plazo — sin ese flujo documentado, el SOP en RV se vuelve obsoleto al primer cambio de línea, replicando el problema del PDF.
¿Cuántos operarios necesito para que la inversión en RV sea rentable?
El modelo de PwC muestra que la RV alcanza paridad de coste con la formación en aula a partir de 375 alumnos, y con el e-learning a partir de 1 950. Para plantas de 50–200 operarios, el ROI de la RV no es automático: depende del coste de los errores de onboarding, del retrabajo y de la frecuencia de rotación. El checklist en la nube tiene un umbral de rentabilidad mucho más bajo y es el paso lógico antes de invertir en contenido inmersivo.
Lecturas relacionadas
- Instrucciones de trabajo digitales en planta — cómo se ve en el puesto de trabajo: RA, tablet y procedimientos interactivos paso a paso.
- Procedimientos de trabajo seguro — el caso de permisos de trabajo y auditoría PRL, con registro verificable en tiempo real.
- Partes de trabajo digitales — cerrar el círculo: cómo se asigna, ejecuta y traza el trabajo sin papel.
- Documentación técnica digital — el extremo del informe: convertir hallazgos de inspección en informes técnicos automáticos.
- Mantenimiento de maquinaria industrial — por qué el cuello de botella pasó de la visita de inspección al posprocesado manual.
- Maedcore — Soluciones Digitales — qué construimos en esta área.
Fuentes
- Scorgie et al., «Virtual Reality for Safety Training: A Systematic Literature Review and Meta-Analysis» — Safety Science, Vol. 171, 2024. Revisado por pares.
- Gong et al., «Applications and Effectiveness of Augmented Reality in Safety Training: A Systematic Literature Review and Meta-Analysis» — Safety Science, Vol. 178, 2024. Revisado por pares.
- EU-OSHwiki, «Human Error» — EU-OSHA, actualizado 2025.
- EU-OSHwiki, «Violation of OSH Rules and Procedures» — EU-OSHA, actualizado 2025.
- Comisión Europea, Spain 2024 Digital Decade Country Report — Comisión Europea, 2024.
- Process Improvement Institute / CSB, «Human Factors Elements Missing from Process Safety Management» — Process Improvement Institute.
- VoxelAI, «45 Manufacturing Safety Statistics» — VoxelAI, 2026. Datos agregados de BLS/OSHA.
- Skillsive, «Why VR Training Is More Effective Than Traditional Training» — Skillsive, julio 2026.
- Manual.to, «The Paper-to-Digital SOP Playbook» — Manual.to, febrero 2026.
- OxMaint, «Inspection Management Software: Digital Checklists and Compliance Automation» — OxMaint, marzo 2026.
- OrcaLean, «How Digitized Standard Work Helps Meet Stringent Industry Compliance») — OrcaLean.
- Solvace, «Digital SOPs» — Solvace, 2025.
- Factory AI, «SOP Full Form: The Definitive Guide to Standard Operating Procedures in Modern Manufacturing» — Factory AI, 2026.
- ProcessReel, «Are Your SOPs Delivering?» — ProcessReel, 2026.
- BairesDev, «How Could VR and AR Improve Manufacturing?» — BairesDev.
- Industry Talks ES, «La industria española en 2024: entre la recuperación y la transformación estructural» — Industry Talks, 2024.
- USPTO, Patente 10955803 — documento de patente; cifra de industria, no revisada por pares.
- Ingeniería de sistemas VR: plataforma multimundo en Meta Quest y despliegue sobre el terreno — Maedcore.
Sobre el autor
Ingeniero de robótica
Durante más de una década me ha movido una sola misión: aprovechar la IA y la robótica para construir un mundo de producción automatizada. Creo que, al crear sistemas autosuficientes, podemos devolver a las personas el tiempo para centrarse en lo que de verdad importa: su familia y sus pasiones. Mi experiencia abarca desde ganar prestigiosas competiciones europeas de startups hasta diseñar proyectos complejos que integran hardware y software. Me dedico a unir los retos industriales de hoy con las soluciones autónomas del mañana.
Preguntas frecuentes
¿Cuánto cuesta digitalizar un procedimiento de trabajo con RV?
¿La RV realmente reduce accidentes o solo mejora los resultados de los tests?
¿Es mejor RV o RA para los procedimientos de trabajo en planta?
¿Cómo se mantiene actualizado un SOP en RV cuando cambia el procedimiento?
¿Cuántos operarios necesito para que la inversión en RV sea rentable?
